Hallinnon luovutus uudessa taloyhtiössä: hallituksen tarkistuslista

Hallinnon luovutus on uuden taloyhtiön historian merkittävin hetki: rakentaja luopuu hallinnosta ja osakkaat ottavat taloyhtiönsä omiin käsiinsä. Samalla alkaa takuuaika ja sen myötä kiire: asiakirjat, tarkastukset ja reklamaatiot on hoidettava oikeaan aikaan.

Monissa taloyhtiöissä hallinnon luovutus hoidetaan puutteellisesti — asiakirjoja jää saamatta, teknistä tarkastusta ei tehdä ja hallituksen uudet jäsenet eivät tiedä, mitä seuraavaksi pitäisi tehdä. Tämä opas kertoo, mitä hallinnon luovutuksessa tulee tapahtua ja mitkä ovat hallituksen kriittisimmät ensiaskeleet. Tausta-aineistoksi kannattaa lukea myös, mitä RS-kohteen sudenkuopat tarkoittavat — RS-järjestelmän vakuudet ja oikeudet ovat määräaikaisia, ja juuri siitä syntyvät yleisimmät ansat.

Mitä hallinnon luovutuskokouksessa tapahtuu?

Hallinnon luovutuskokous on asuntokauppalakiin perustuva tilaisuus, jossa:

  • valitaan ensimmäinen osakkaiden valitsema hallitus rakentajan aiemmin nimeämän väliaikaisen johdon sijaan
  • rakentaja luovuttaa taloyhtiön hallinnan — käytännössä avaimet, asiakirjat ja järjestelmien hallinta siirtyvät
  • käydään läpi rakentajan esittely kohteen tilasta — kuuntele esittely huolellisesti ja kirjaa avoimet kysymykset
  • pöytäkirja allekirjoitetaan — pöytäkirja on juridisesti merkittävä dokumentti, tarkasta sen sisältö ennen allekirjoittamista

Kokouksessa kannattaa välttää “kaikki on kunnossa” -asennetta ja käydä kohteen tila huolellisesti läpi. Hallinnon luovutus on lähtökohta reklamointiprosessille, ei sen loppu.

Mitä rakentajan tulee luovuttaa?

Turva-asiakirjat RS-pankista

RS-järjestelmä edellyttää, että rakentaja tallettaa rakennusaikana turva-asiakirjat RS-pankkiin. Hallinnon luovutuksessa ne on pyydettävä kaikki — älä tyydy siihen, mitä rakentaja oma-aloitteisesti antaa.

Pyydä nimenomaisesti:

  • Yhtiöjärjestys
  • Taloussuunnitelma
  • Rakennuslupa
  • Pääpiirustukset (arkkitehdin asemapiirros, pohjapiirrokset, julkisivut, leikkaukset)
  • Rakennustyöselite — materiaaleista ja toteutustavasta kertova avainasiakirja
  • Erikoistyöselitteet: LVI-työselite, sähkötyöselite ja rakennetyöselite — nämä ovat lakisääteisiä turva-asiakirjoja, jotka jäävät toisinaan toimittamatta, joten pyydä ne erikseen
  • Rakennesuunnitelmat ja rakennetyyppikuvat (VS-, VP-, AP-, US-rakenteet) — välttämättömät reklamaatioiden tueksi
  • LVI-suunnitelmat ja sähkösuunnitelmat
  • Pohjatutkimus

Tarkka lista siitä, mitä asiakirjoja on oikeus saada, löytyy täältä: Turva-asiakirjat: mitä taloyhtiön pitää saada rakentajalta.

Valmistumisen jälkeiset asiakirjat

Turva-asiakirjojen lisäksi rakentajan on luovutettava:

  • Loppupiirustukset (as-built) — osoittavat, mitä todella rakennettiin (eivät pelkästään suunnitellut)
  • Tarkastusasiakirja — dokumentoi rakennusaikaiset katselmukset
  • Käyttöönottotarkastuspöytäkirjat — sähkö, LVI, paloilmoitin
  • Energiatodistus
  • Kosteudenhallintaselvitys — ensimmäinen todiste myöhemmissä kosteusvaurioreklamaatioissa
  • Vastaanottotarkastuksen pöytäkirja — kirjaa luovutushetken tilanne ja sovitut korjaukset
  • Käyttö- ja huoltokirja — lakisääteinen (rakentamislaki 751/2023, aiemmin maankäyttö- ja rakennuslaki); sisältää laiteluettelot, huoltovälit ja takuutiedot

Käytännön materiaalit

  • Avainten kappaleet ja avainlistat
  • Lukituskoodit ja kulunvalvontajärjestelmän tiedot
  • Isännöitsijäntodistus ja yhtiön pankkitilin tiedot
  • Tiedot käynnissä olevista takuukorjauksista

Hallituksen ensiaskeleet luovutuksen jälkeen

1. Tarkista asiakirjat heti

Käy asiakirjat läpi systemaattisesti. Jos jokin puuttuu, vaadi ne kirjallisesti rakentajalta heti — aseta selkeä määräaika, esimerkiksi 14 päivää. Kirjallinen pyyntö on todiste, jos asia myöhemmin riitautuu.

Turva-asiakirjat on lain mukaan oltava olemassa ja luovutettavissa taloyhtiölle, joten niiden toimittamista voi perustellusti edellyttää.

2. Digitoi ja arkistoi kaikki

Fyysinen paketti tai USB-tikku ei riitä. Digitoi kaikki asiakirjat ja tallenna ne yhteen paikkaan, johon kaikki hallituksen jäsenet pääsevät. Rakennetyyppikuvat ja suunnitelmat ovat reklamaatioiden kulmakiviä — niiden on löydyttävä nopeasti, kun niitä tarvitaan.

3. Tilaa tekninen tarkastus

Hallituksen jäsenet ovat yleensä maallikoita rakennustekniikassa — ja se on normaalia. Tilaa puolueeton tekninen tarkastus kokeneen rakennustekniikan konsultin tekemänä mahdollisimman pian hallinnon luovutuksen jälkeen.

Tarkastus kattaa:

  • Yhteisten tilojen, porrashuoneiden ja teknisten tilojen läpikäynti
  • Rakenteiden kriittisten kohtien silmämääräinen arviointi — vesieristykset, palokatkojen sijainnit, julkisivu
  • Ilmanvaihtojärjestelmän toimintakoe
  • Vertailu rakennetyyppien suunnitelmiin

Tarkastuksen löydöt on kirjattava ja reklamoitava ennen kuin ne vanhenevat.

4. Aktivoi osakkaat raportoimaan

Ilmoita kaikille osakkaille heti hallinnon luovutuksen jälkeen:

  • Muuttotarkastus on kriittinen: jokainen osakas tekee huoneistotarkastuksen ja dokumentoi kaikki poikkeamat — myös pienetkin kosmeettiset tai tekniset puutteet
  • Vikailmoitukset tehdään kirjallisesti, valokuvien kera, taloyhtiön kautta
  • Rakennuttajan on järjestettävä vuositarkastus 12–15 kuukauden kuluessa valmistumisesta (AKL 4:18) — se on viimeinen helppo hetki reklamoida näkyvistä virheistä. Sen jälkeenkin vakavia piilovirheitä voi reklamoida 10 vuoden kuluessa hallinnon luovutuksesta, mutta todistustaakka on silloin taloyhtiöllä. Dokumentointi kannattaa siksi jatkua koko sen ajan.

Muuttotarkastuksen tarkistuslista huoneistotasolla löytyy täältä: Muuttotarkastus uudessa asunnossa: tarkistuslista ja yleisimmät virheet.

5. Luo seurantajärjestelmä reklamaatioille

Takuuaika on yleensä kaksi vuotta rakennuksen valmistumisesta — hallinnon luovutus tapahtuu tyypillisesti tämän jälkeen, joten osa takuuajasta on voinut jo kulua. Tarkista jäljellä olevan takuuajan kesto heti. Tänä aikana:

  • Jokainen reklamaatio kirjataan päivämäärän kera
  • Rakentajan vastaukset ja korjauspöytäkirjat säilytetään
  • Reklamaatio-oikeuden säilymiseksi kannattaa pitää jokainen avoin virhe kirjallisesti vireillä — yleinen ohje on uusia reklamaatio viimeistään noin kolmen vuoden kuluessa virheen havaitsemisesta. Vanhentumisajat voivat vaihdella; tarkista tilanteeseesi sopiva määräaika lakimieheltä.

Reklamaatioiden tekemisestä ja kolmen vuoden uusintasäännöstä on lisää täällä: Reklamaatio rakentajalle: näin teet sen oikein ja ajoissa.

Miksi tekninen tarkastus on tärkeä heti alussa?

Rakentajalla on takuuaikana todistustaakka: sen on osoitettava, että virhe ei johdu rakennusvirheestä. Tämä on osakkaiden kannalta erinomainen asetelma — mutta se vaatii, että ongelmat havaitaan ja reklamoidaan takuuaikana.

Takuuajan jälkeen tilanne kääntyy: taloyhtiön on itse pystyttävä todistamaan rakennusvirhe. Huomaa kuitenkin, että rakentajan vastuu vakavista tai piilevistä virheistä (piilovirheet) jatkuu 10 vuotta hallinnon luovutuksesta. Tässä ajassa taloyhtiön on itse pystyttävä todistamaan rakennusvirhe, mikä tekee alkuvaiheen dokumentoinnista erityisen arvokasta koko ensimmäisen vuosikymmenen ajan. Juuri siksi tekninen tarkastus ja systemaattinen dokumentointi heti alussa kannattaa — se rakentaa todistusketjun, jolla reklamaatiot on perusteltavissa myös vuosia myöhemmin.

Ota hallinto haltuun alusta asti

Hallinnon luovutus voi tuntua ylivoimaiselta uusille hallituksen jäsenille — asiakirjapakkeja, lakipykäliä, vastuukysymyksiä. VAREK on suunniteltu juuri tähän tilanteeseen: se ohjaa hallituksen läpi turva-asiakirjojen tarkistuslistan, auttaa aktivoimaan osakkaat raportoimaan, kokoaa vikailmoitukset reklamaatioiksi ja seuraa takuumääräaikoja automaattisesti.

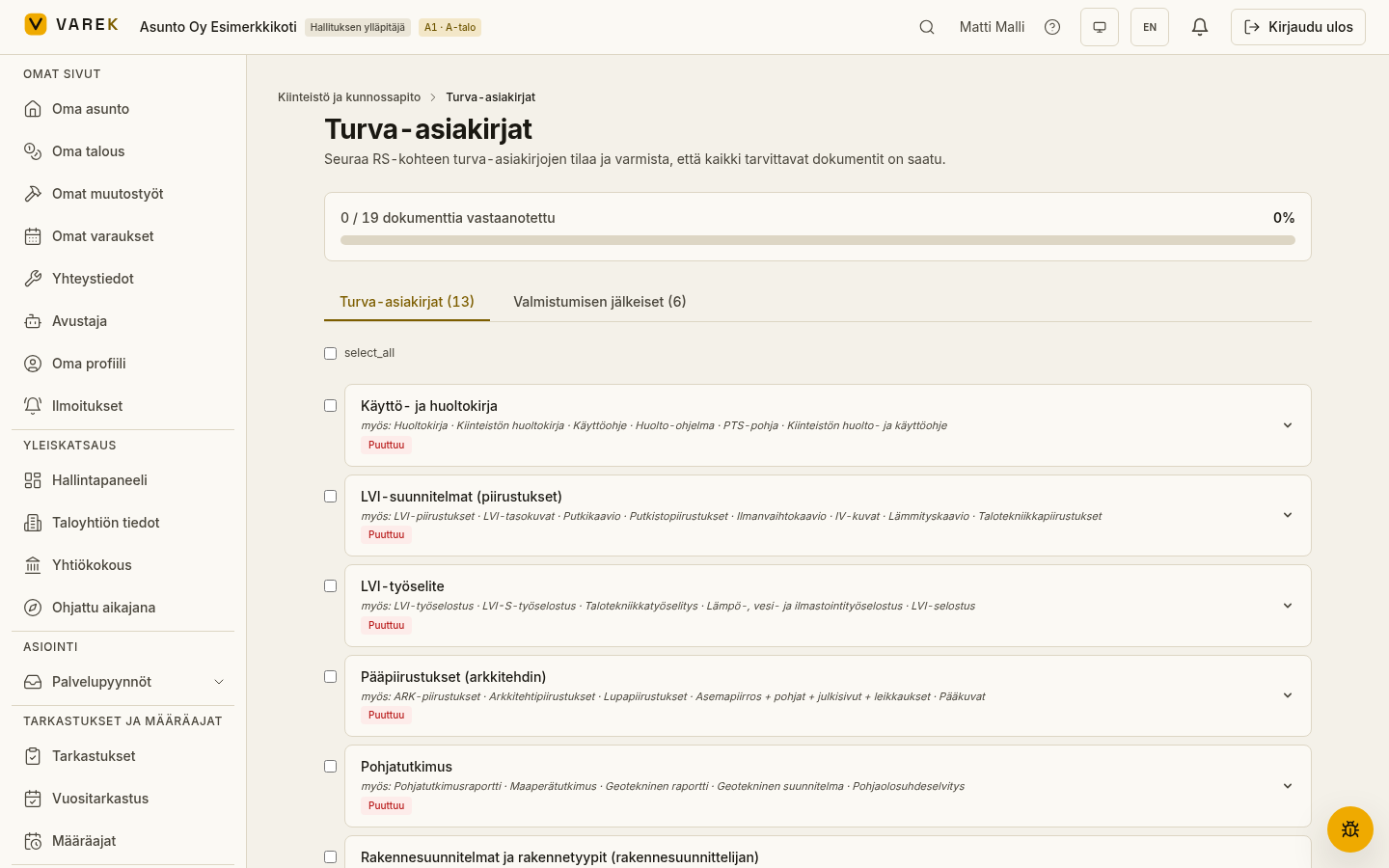

VAREKin turva-asiakirjat-näkymä: RS-kohteen 19 lakisääteisen dokumentin tarkistuslista ja kunkin tila

VAREK ohjaa hallinnon luovutuksen läpi turva-asiakirjojen tarkistuslistalla — näet heti, mikä on saatu ja mikä puuttuu.

Ota yhteyttä — ja varmista, että uusi hallitus saa kaiken tarvitsemansa haltuunottovaiheessa.


Tämä on yleisluontoinen ohje, ei oikeudellista neuvontaa. Hallinnon luovutukseen ja turva-asiakirjoihin liittyvät velvoitteet määräytyvät asuntokauppalain ja kohteen sopimusten mukaan — varmista yksityiskohdat tarvittaessa lakimieheltä tai pätevältä kiinteistöalan asiantuntijalta.

Usein kysytyt kysymykset

Mitä asiakirjoja rakentajan tulee luovuttaa hallinnon luovutuksessa?

Rakentajan on luovutettava turva-asiakirjat (yhtiöjärjestys, taloussuunnitelma, rakennuslupa, pääpiirustukset, rakennustyöselite, erikoistyöselitteet, rakennesuunnitelmat, LVI- ja sähkösuunnitelmat, pohjatutkimus) sekä valmistumisen jälkeiset asiakirjat kuten loppupiirustukset, tarkastusasiakirja, käyttöönottotarkastuspöytäkirjat, energiatodistus, kosteudenhallintaselvitys ja käyttö- ja huoltokirja. Vaadi ne kaikki — älä tyydy siihen, mitä rakentaja oma-aloitteisesti antaa.

Mitä hallituksen pitää tehdä heti hallinnon luovutuksen jälkeen?

Tarkista asiakirjat heti ja vaadi puuttuvat kirjallisesti, digitoi ja arkistoi kaikki yhteen paikkaan, tilaa puolueeton tekninen tarkastus, aktivoi osakkaat raportoimaan virheistä ja luo seurantajärjestelmä reklamaatioille. Aikaa on rajallisesti, sillä takuuaika on voinut jo osin kulua.

Milloin takuuaika alkaa ja kuinka kauan se kestää?

Takuuaika on yleensä kaksi vuotta rakennuksen valmistumisesta. Hallinnon luovutus tapahtuu tyypillisesti tämän jälkeen, joten osa takuuajasta on voinut jo kulua — tarkista jäljellä oleva takuuaika heti. Takuuaikana todistustaakka on rakentajalla; sen jälkeen taloyhtiön on itse osoitettava rakennusvirhe.

Kannattaako tekninen tarkastus tilata heti hallinnon luovutuksen jälkeen?

Kyllä. Hallituksen jäsenet ovat yleensä maallikoita rakennustekniikassa, joten puolueeton tekninen tarkastus kokeneen konsultin tekemänä kannattaa tilata mahdollisimman pian. Tarkastus rakentaa todistusketjun, jolla reklamaatiot ovat perusteltavissa myös vuosia myöhemmin — ja löydökset on kirjattava ja reklamoitava ennen kuin ne vanhenevat.
